国网榆林供电公司热电厂330千伏送出工程开通
打通我省民生工程“输电走廊”
2025年01月22日
字数:910

阳光讯(记者 高小雨 通讯员 陈婷婷 文/图)1月16日,刘健起了个大早。吃过早饭后,便急忙赶往龙泉墩村25号杆塔施工点。当天是榆林西南郊热电厂330千伏送出工程附件安装的最后一天,作为该工程的项目负责人,他需要完成25号杆塔附件安装和线路参数测试工作的组织与协调相关事宜。
榆林市西南郊热电厂330千伏送出工程是2024年陕西省和榆林市“十四五”重点民生工程,是国网榆林供电公司配合西南郊热电厂建设的一条主要上网线路。
该工程主要解决榆林市科创新城和高新区800万平方米的供热用电问题,满足榆林横山区、榆横工业园区电力负荷增长需求。刘健介绍,该送出工程起点是榆林西南郊热电厂,终点为330千伏龙泉变电站,途经高新区管委会和横山区波罗镇。工程由陕西送变电公司承建,架设同塔双回线路7.25千米,组塔25基。
该公司加大人员、技术力量、物资等投入,在工程建设高峰时段派出5个班组120人的施工队伍,投入2台牵张机、10台吊车、5台挖机以及5台装载机,实现多点同步施工,极大地提升了工作效率。
该项目的施工过程中遭遇了一项显著挑战,即如何安全地跨越复杂的电力线路网络。尤其在7至22号铁塔导地线展放过程中,需三次跨越35千伏线路,四次跨越110千伏线路,以及两次跨越330千伏线路。此外,还需一次横跨国道和三次跨越榆横铁路支线。各种跨越需要协调施工窗口期,还要做好施工安全保障,建设管理单位和监理单位联合管控,到位人员与施工作业人员同进同出,确保安全管控落到实处。
输电线路走廊的建设,不仅需要跨越自然的障碍,更需解决土地、房屋及林地征用等一系列复杂问题。在这方面,该公司主动与地方政府保持协作。“我们配合国网榆林供电公司进行属地协调,组织了专门的协调队伍,选派经验丰富的人员协调赔偿和征用事宜。”横山区波罗镇党委书记史光涛说。在短短的2个月内,协调280多户村民,解决了涉及的土地、房屋等征用问题,确保了工程顺利施工。
“我们近期正在准备接入网架的相关手续,计划在1月18日接上电网,正式带电运行。”榆林西南郊热电厂副总经理刘进海说。

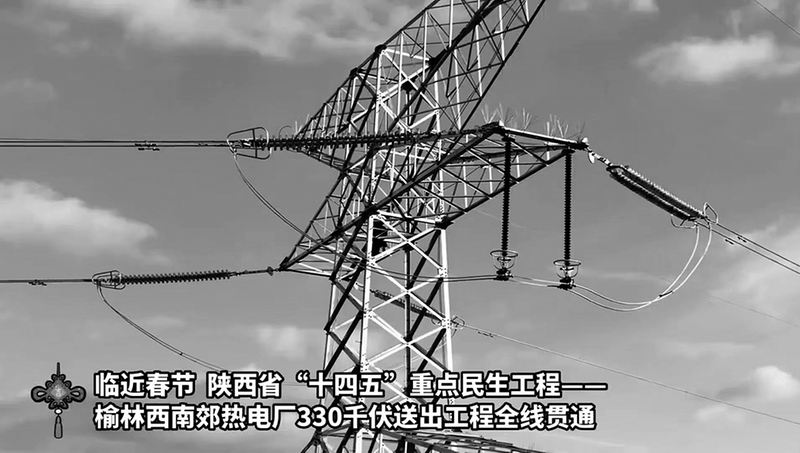

虽然已临近春节,榆林市依旧寒风刺骨。1月16日下午,随着该公司员工完成了双回7.255千米的导地线展放工作,意味着榆林西南郊热电厂330千伏送出工程全线开通,每个人的脸上都洋溢着喜悦。
