未央区朱宏路(北二环—北三环部分路段)

电力架空线落地(电力管沟建设)工程顶管施工贯通

2024年01月22日 字数:489

 阳光讯(记者 张京 通讯员 刘科林 文/图)近日,由中铁一局施工的西安市未央区朱宏路(北二环—北三环部分路段)电力架空线落地(电力管沟建设)工程顶管施工贯通,为项目的整体完工奠定了坚实基础。

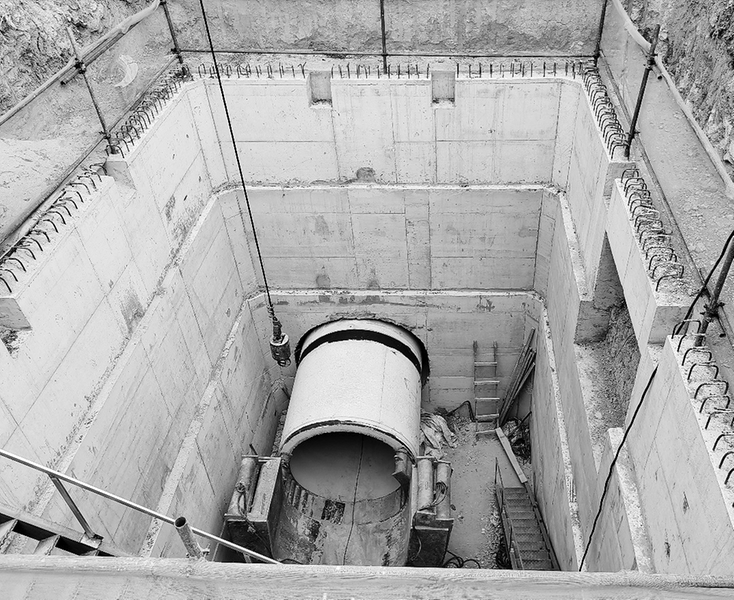

  本工程顶管工作井及接收井均为普通钢筋混凝土临时支护结构,采用逆作法施工工艺。顶管施工完毕后,在顶管工作井及接收井内做检查井,检查井的井底重新浇筑了混凝土基础。其中,顶管施工长度共120米,分两段顶进贯通,管径为2米。
  据中铁一局项目现场负责人雷东民介绍,项目工作面上层穿越松散的素填土,下层经过硬度大、强度高的砂层,进入深度最大为10米。“这种‘上硬下软’、地质分布不均的情况对首段顶管顶进姿态控制要求高,施工难度、安全风险也进一步加大。”雷东民说。
  据介绍,自开工以来,针对顶管距离长、地质条件复杂、顶管轴线及高程控制难度大的困难,项目部积极协调各配合单位,并聘请业内专家反复讨论,仔细研究施工图纸,力图制定出最科学的施工方案。通过多次举行施工技术方案研讨会,施工团队最终决定采用适应性强、稳定性高的土压平衡顶管施工工艺。施工团队倒排工期、攻坚克难、全力以赴,最终确保了顶管顺利顶进,圆满完成了顶管施工任务。
